企业动态 返回>
为留清气满乾坤
2018-03-28

北京有一座不为人知的山,但却和很多人息息相关,这就是阿苏卫的垃圾山。此山位于昌平区小汤山镇西南,占地面积120亩,北接六环路,南至葫芦河,虽不巍峨但很震撼。每日一辆辆垃圾车呼啸而过,惊起一片片正在找食的乌鸦,冬天都臭气熏天,附近的居民早就怨声载道。为此,北京市政府投巨资,决定清理掉埋在这里的垃圾,也是清除百姓心中的一颗毒瘤,建一座垃圾焚烧发电厂,给百姓清洁的生活环境,还北京一片蓝天。

阿苏卫循环经济园焚烧垃圾发电厂项目,由北京华源惠众环保科技有限公司投资,十公司总承包施工,此项目是我国向世界环保组织交上的答卷之一,亦是北京市政府环保1号工程,意义非凡。城建精工钢结构公司分包了此项目的钢结构部分,包括部件预埋、格构柱安装、网架安装、屋面安装等施工项目。钢结构施工部分自2016年3月1日正式进场施工,2017年12月15日全部完成安装施工工作。在业主和总包单位的大力支持下,精工公司阿苏卫项目部全体员工与其他分包单位砥砺前行,精心策划组织施工,严把质量关,以规范为准绳,按照业主及监理单位要求,高标准地完成施工并交付使用。

该工程共有1号、2号两个焚烧厂房,两个厂房结构形式一致,镜像对称。焚烧厂房由垃圾卸料、垃圾储存、焚烧除渣、烟气净化四部分组成。其中有结构部分格构柱44根,抗风柱10根,柱体为四支柱,最高为49.4米,采用直径500毫米钢管焊接组成,总计用钢量为2287 吨。屋面采用钢网架,分为三区九片,最大跨度36.75米,总面积26575平方米,用钢量 1037 吨。项目钢结构总用钢量5303吨。

首战遇难题 精准控制

2016年3月10日,正值万物复苏大地回春时节,精工阿苏卫项目部正式进场施工。进场后面临的第一项施工任务就是发电厂烟囱柱脚预埋件的埋设工作。一般钢结构预埋件多为矩形或正方形,而这个埋件却是环形,圆环外径为3米,处于正负零的关键部位,要求既要保证预埋件的精确位置,又要使混凝土与埋件之间不产生空隙,所以摆在面前的首要问题就是制定一个妥善的施工方案。为了保证预埋件埋设工作万无一失,公司总经理张义昆和副总经理王晓成亲临现场,对预埋件埋设方案进行了指导和审定,最终敲定采取先拼装成整环,再开浇筑振捣孔的实施方法。这样不仅可以使预埋件埋设精确,混凝土饱满浇筑,又保障了预埋件与混凝土的强度和施工操作简便易行。

3月18日清晨的曙光刚刚照进阿苏卫循环经济园,项目部全体人员就有组织地进入了施工现场。塔吊平稳地吊起了构件,缓缓的移向预埋部位。为了控制好标高和精确位置,每个埋件都要经过2—3次的提起和落下,施工人员反复调整,经过整整7个小时的奋战,最终将埋件的水平位置偏差控制在2毫米以内的理想精度,向阿苏卫经济园区交上了第一份满意的答卷。

克服困难 创新思维

由于此项目结构复杂,施工难度大,为了让项目部全体管理人员及各劳务队主要负责人对此项目工程细节、施工要点等内容有更深刻的了解,项目部专门进行了《施工组织设计》和《网架安装专项方案》的技术交底培训。

热电厂的烟囱是区别于其它建筑的标志,也是施工难度最大的部位。阿苏卫发电厂烟囱是钢制烟囱,每根烟囱高60米,直径2.5米,壁厚14毫米。由于烟囱较高,又在土建施工完毕后安装,大大增加了安装难度。大家多次研讨,最终决定使用大型机械提升后,沿预制烟囱孔壁下落的安装办法。由于烟囱位于结构的中间部位,距离最近一侧结构外墙40米,最大吊装荷载需要29.42吨,根据施工要求需要使用260吨的履带式起重机,否则无法完成安装。

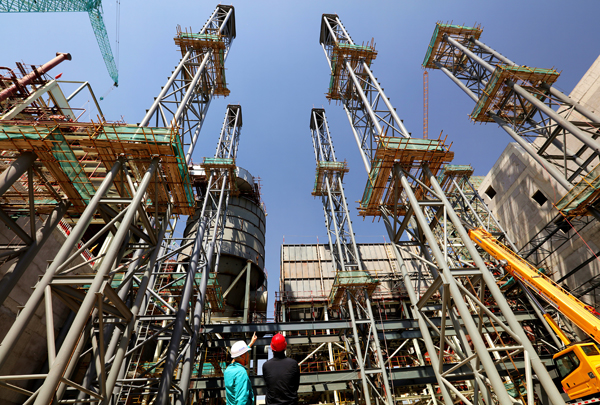

2017年6月1日,由12辆19米长的货车组成的车队,开进了阿苏卫发电厂的施工现场。经过5天的组装,一个庞然大物耸立在眼前,调试完毕后,6月10日烟囱首节开始吊装,提升、转臂、爬臂、落钩、就位连接一气呵成。4根高60米的烟囱,仅用25天时间全部安装就位。

开创先河 再创辉煌

2017年6月,为实现业主及总包单位在年底点火发电的要求,项目部人员献计献策,反复推敲,将施工生产进行了缜密编排和梳理,为实现点火目标划桨扬帆。

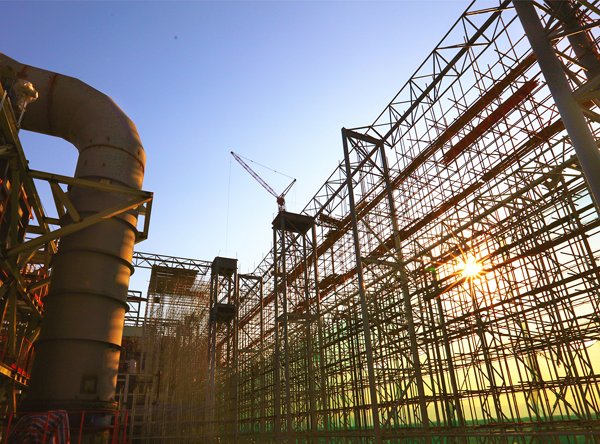

2017年9月14日上午,随着最后一根格构柱的稳准对接,为此项目格构柱主体部分画上了一个圆满的句号,标志着此项目竖向部分全部完成。同日,二区垃圾池网架部分也通过施工验收,为屋面板安装及油漆、防火涂料工序拉开了序幕。此部位安装采用以桁车为基础搭建拼装平台的技术,是精工公司自成立以来第一次用此支撑体系进行施工。为了缩短了支撑体系搭建的时间,降低施工危险系数,项目总工李垒改变以往采用满堂红脚手架支撑体系的施工方案,采用桁车作为支撑基础,搭设移动支撑体系,此支撑随着网架的安装进度,支撑体系随之前移,工作人员距离安装部位只有50厘米,大大提高了安全系数和施工进度。

网架施工是项目部接下来的主要施工内容,为了能够保证按时交工,项目部制定了一系列措施,取消了管理人员休假,编制了夜间施工方案,设立了节点奖励机制,制定了人机料补充办法。召开了以“大干80天,交满分答卷”为主题的动员会议,从技术、进度、安全、质量全面深化,统一思想,明确目标任务,为按期交工打下坚实的基础。

摆在阿苏卫项目全体施工人员面前的是一场硬仗,技术总工李垒从事网架施工安装已有10年,但是夜间吊装还是第一次。凌晨2点,网架地面拼装班组拼装完毕,一片长36米,宽12米,高4.5米的网架将提升60米,越过55米高的垃圾池外墙脚手架,与另一片网架对接。所有工作人员最后对支撑脚手架、网架吊点、钢丝绳、缆风绳等进行复检,项目部管理人员根据需求站位,一切达到吊装标准后,一个庞然大物缓缓升向夜空,经过近3小时的提升和调转,实现了准确就位。

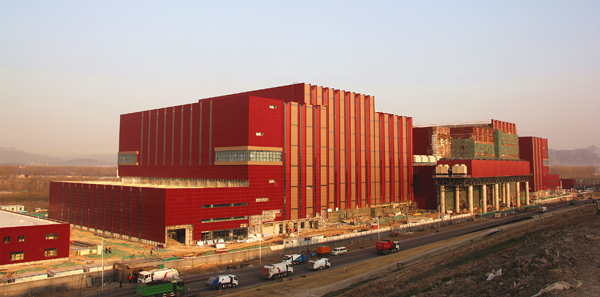

为了按工期完成任务,网架拼装施工必须24小时进行,保证每天必须吊装2片网架。经过项目部全体人员的奋战,在短短的20天的时间,11870平方米网架吊装完成,比原计划提前10天。2017年11月11日,阿苏卫垃圾焚烧发电厂网架顺利封顶,标志着此项工程主体部分全部完成,为阿苏卫发电厂项目树立了一个新的里程碑,也为工程进入维护阶段奠定了坚实的基础。

2018年新年伊始, 阿苏卫循环经济园生活垃圾焚烧发电厂项目传来好消息,该工程顺利通过了“中国钢结构金奖”专家现场评审。

回头望去,时光飞逝。10年后,“阿苏卫垃圾山”这个词语将载入史册。看着眼前的美景,精工阿苏卫项目部全体施工人员无悔自己的选择,他们为能参建该工程倍感自豪。人们不会忘记,那些参建的无名英雄在此留下的每一滴汗水,是他们辛勤的劳动换来这丰硕的果实。

不久的将来,一座崭新靓丽的建筑即将展现在世人面前,它将肩负起日焚烧垃圾3000吨的使命,为中国环境治理树立又一丰碑,将作为中国向世界环保组织亮出的新名片。




北京城建集团有限责任公司
京ICP备13010990号-5
