亚泰公司西六环中段天然气工程导向贯通
时间:2019-09-04
【 字体:

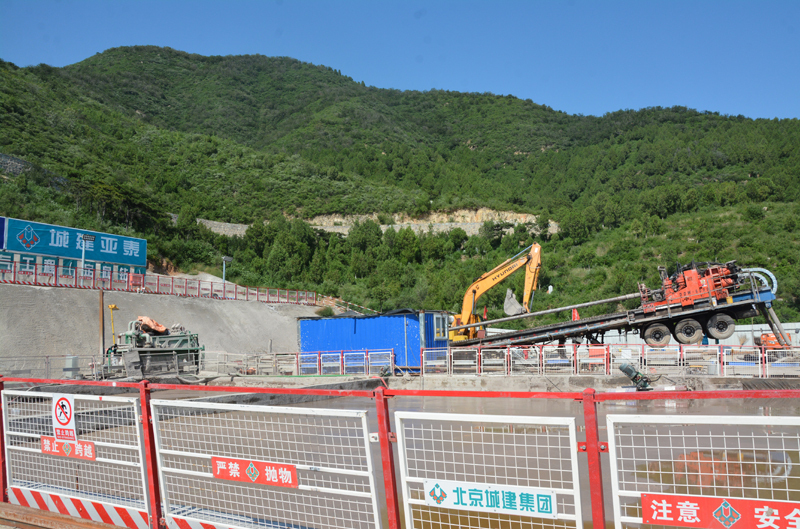

亚泰公司承担施工的西六环中段天然气工程(定向钻),自4月26日开钻以来,克服定向钻穿越岩石施工技术复杂、砾岩坚硬、山体裂隙水量大等诸多困难,历时127个昼夜施工,9月1日凌晨5点,工程取得突破性进展,全程1920米的DN1016燃气主管道导向施工完成并贯通,为年底前全线竣工奠定了坚实基础。

据了解,西六环中段天然气工程位于门头沟区龙泉镇曹家沟至三家店村北,西六环路内侧,由南向北穿越西山林场,总长度为1920.47米,是西六环中段天然气工程的重要组成部分,也是六环路燃气管网的最后一环,被喻为北京燃气工程建设史上最难啃的一段山体穿越。建成后,北京市六环路高压天然气输气环网将实现闭环。

该工程施工工序主要分为施工准备、钻孔导向、六级扩孔清孔、管道回拖、地貌恢复等。施工过程中,定向钻穿越地层主要为中风化凝灰质砂岩和凝灰质砾岩等坚硬岩质,且常伴有山体裂隙渗水,施工难度大,极具挑战性。承担施工的亚泰市政管道公司研究制定技术方案,采用先进的岩石破碎定向钻施工工艺,从直径为0.311米的导向管开始导向钻进,分别定向钻出间距为10米的光缆套管孔洞和燃气管道孔洞,而燃气管道孔洞经过连续7次扩孔磨孔至1.4米后,采用“六接一”的方式分别回拖燃气钢管和光缆钢管等工序,完成西六环中段天然气工程(高井村到军庄镇)管道的穿越。

开工后,经过全体参施人员的共同努力,工程顺利推进。在定向钻导向钻至350米及810米处时,导向孔口出现大量涌水,导致现场泥浆池和泥浆罐满溢,给继续施工带来极大困难。为了处理好此次导向孔涌水事件,亚泰公司邀请了多位著名水文地质专家及定向钻行业专家,综合“会诊”涌水难题,研究应对施工方案。在第一次尝试性实施止水方案失败后,第二次综合采用了钢套钢封堵孔口,止水塞封堵涌水部位,并注入水泥和木屑后,成功地堵住了山体裂隙涌水,确保了导向施工的顺利进行。
