首页>新闻信息>企业动态
北京市二中经开区学校交用
时间:2021-09-08
【 字体:

住总集团承建的北京市二中经开区学校9月开学迎接新生!学校隶属于北京二中教育集团,与二中这所京城名校一脉相承,风雅大气,高端现代,是北京经济技术开发区首屈一指的优质教育资源。

百年名校 百年建筑

北京二中传承悠久,底蕴深厚。回溯百年,左翼八旗中学堂于1912年改为京师公立第二中学校,后又改名为北平市立第二中学、北京市立第二中学,2015年又组建了北京二中教育集团。

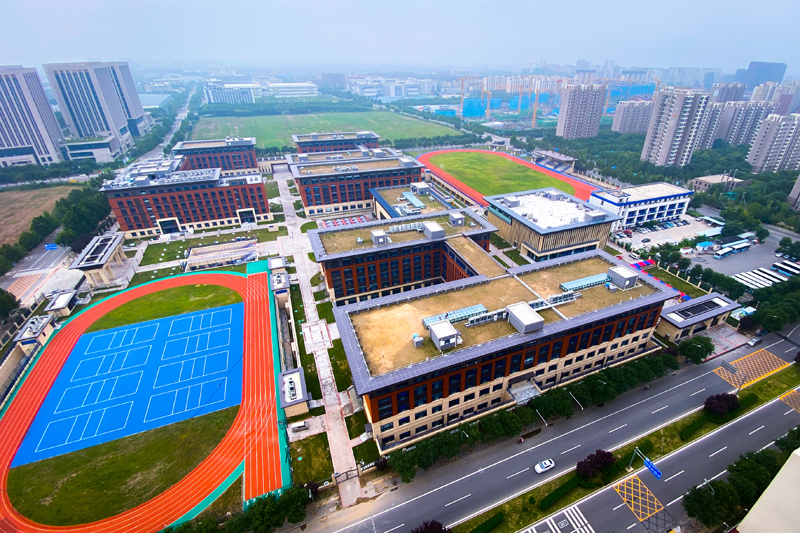

北京市二中经开区学校位于北京经济技术开发区河西区,占地面积8万余平方米,总建筑面积12万平方米,从小学到高中教学楼,报告厅、行政楼、图书馆、选课走班教学楼、学生宿舍、风雨操场、学校食堂设施完备。规划办学规模为81个教学班(小学42个班、初中24个班、高中15个班)。工程已于上周通过了验收。

住总集团自中标工程后,就抱定了建造百年经典建筑和国家级精品工程的目标,精雕细琢,历时三载,为莘莘学子撑起一方舒适的学习空间。住四公司项目建设团队认为,能够建设这座学校工程是校方对企业综合实力的肯定与认可,也是市场对企业的认可,自始至终以高度作品的责任感和使命感投入到建设之中。

钢筋铁骨 金牌工程

这座外表端庄大气的学校内有乾坤:其小学部、中学部、报告厅、图书馆、走班教学楼、学生宿舍地上主体都采用了钢结构;风雨操场上主席台采用组合网架结构;楼板采用了钢筋桁架楼承板……名副其实的“钢筋铁骨”。工程以箱型柱和H型钢梁为主,连接方式包括栓焊和焊接,全部采用Q345B钢材,钢板最大厚度40毫米,总用钢量达12072吨,共计吊装完成箱型钢柱1685根。

项目团队建立了完善的质量保证体系和规章制度,反复研究比对钢构件原材、辅材标准,按照国家设计规范及设计等要求取样复试;使用数控切割机下料,确保钢构件加工精度;将施工过程控制要点贯彻到工作层,确保每个钢构件精准安装、质量受控。

项目团队组建了“质胜”QC小组,严格把控,提高预应力空心楼板施工验收一次合格率、钢柱焊接施工一次验收合格率、钢结构现场钢构件防腐涂装质量。多措并举,确保钢结构施工中13万个高强螺栓穿孔、3万多条焊缝一次成活。结合现场情况,技术人员对设计方案进行优化深化,通过精细分析、合理分解、模拟建造,最终确定出了可行的分段吊装方案,并通过BIM技术精准安装。

学校建设过程中共应用建筑业10项新技术中的9大项、31子项,涉及钢结构3大项10小项。目前,该工程已荣获中国钢结构金奖、北京市结构长城杯金奖以及全国QC成果小组一等奖。形成发明型专利1项,实用新型专利3项。

百变空间 风雨无阻

这座学校充分利用地下空间,方便到达教学楼、运动场等各功能场所。教室、操场、篮球馆、足球场、图书馆、食堂等都可以在地下廊道通达。

学校共有露天操场和室内体育场两处大型运动场所。地下体育场的楼板采用新型“预应力空心楼板”工艺,技术难度高,工程体量大。楼板浇筑最大跨度41.5米,楼板最厚达2.5米,如此体量的大跨度浇筑在国内屈指可数。由于操场位置的特殊,无法采用多天泵浇筑方式,技术人员采用了两台天泵、两台地泵,从体育场结构上方和下方用四台泵同时浇筑,每台泵跟随一名技术人员和专业工长进行现场指挥协调。建设者经过六天六夜的连续奋战,圆满完成了施工任务。

学校应用了空气能系统、太阳能系统,新风系统等一系列绿色能源设备。校园整体绿化面积近3万平方米,2个风雨草场种植了草皮,下沉庭院和屋顶全面绿化,绿地率达35%,这一切为学校铺上了“绿色”的底色。

学校食堂采用了导光管采集系统,节能、零碳、安全、零维护。室外采光装置采集太阳光并将其导入室内,26根导光管将阳光导入地下餐厅。白天无需开灯即可满足照明需要。夜间启用照明后,又将灯光反向输出到地面,体现了“地下如地上”的设计理念。光管的高效传输后,由漫射器将自然光均匀分配至室内需要光线的任何地方,从黎明到黄昏,甚至阴天或雨天均可获得良好的照明效果。图书馆阅览区采用玻璃钻石锥屋面,造型独特,提高光源反射强度,增强采光效果,节约电能,可开启通风,增加舒适度。
