数九寒冬不惧难、风冽冰封战正酣。2021年即将收官之际,土木工程总承包部海淀区域项目集群2000余名建设者争分夺秒、抢抓工期,多个项目冲刺土护降转入主体结构施工、跃出正负零等重大工程节点,奋力打响重点区域项目年度收官战。
2021年土木部紧紧围绕首都“四个中心”功能建设,持续提高“四个服务”水平,主动对标国家和区域重大战略方向,不断深化贯彻集团与海淀区高质量政企合作的良好关系。全年在海淀区新中标7项工程,合同额约25.77亿元,涉及文化、医疗、保障性住房、国家重点产业、城市更新、政务等方面。目前,海淀区在施工程达到11项,累计合同额50.69亿元,区域项目集群逐步发展壮大。
这11项在施工程包括建筑单体50栋,总建筑面积达到62.6万平方米。其中有6项工程处于基坑及地下结构施工阶段,目前已完成土石方工程施工量124.7万立方米,明年将全面进入主体结构施工阶段,区域市场规模发展后劲十足。

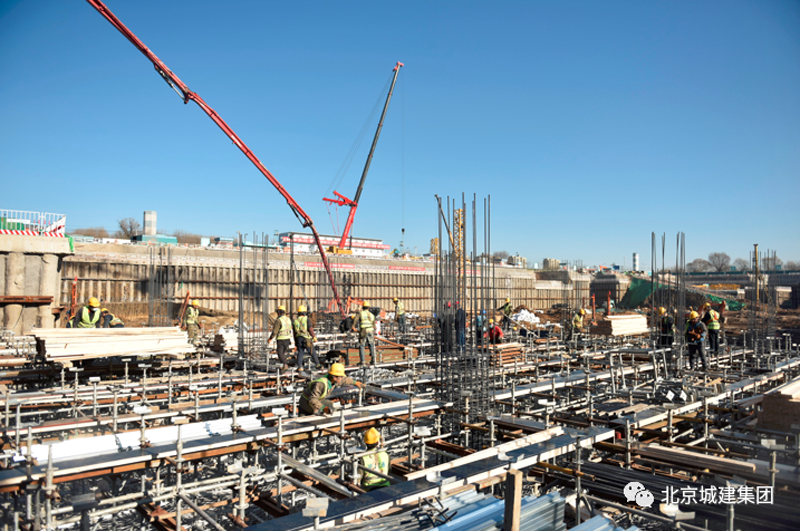

云帆高张、昼夜星驰,走进项目施工现场,处处涌动着大干热潮。海淀区北部医疗中心工程是加快补齐海淀区北部优质医疗资源短板,助力海淀核心区体系建设,护佑群众身体健康的重点工程。近400名建设者正努力在春节前完成5963根抗浮锚杆与800口地源热泵换热井孔的施工及收尾工作,同时各项主体结构工序一起展开,全力冲刺实现首段主体结构出正负零的目标。

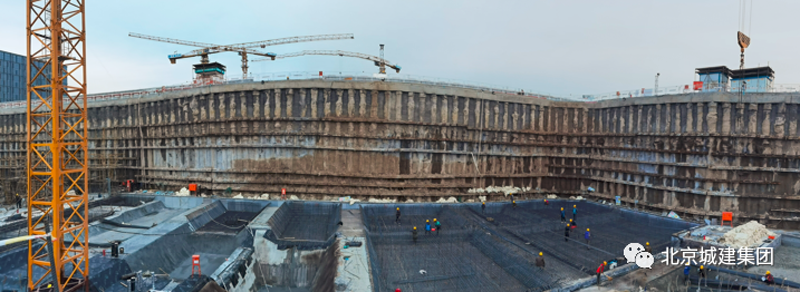

北京市公安局海淀分局项目包括海淀区拘留所改扩建、海淀区执法办案管理中心两项工程,定位“世界一流、亚洲领先”的“一站式”新型执法办案管理中心。在开工近半年的时间,项目完成土护降施工阶段的全部施工任务,全面进入地下主体结构施工。当前,400名建设者分散在钢筋帮扎、脚手架搭设、混凝土浇筑等各个工作面上,努力向着春节前完成地下结构施工的阶段性目标迈进。
北清路(京新高速—京承高速)快速化改造项目对加快形成北部地区高快速路网体系建设、改善回天地区通勤条件、实现北京北部重点功能区之间快速交通联系具有重要意义。项目部克服跨行政区域、环境复杂、进地难、拆迁等困难,积极创造施工条件,在今年10月初首桩开钻后,工程建设者憋着一股干劲,完成桩基50棵、承台12座、墩柱8棵、盖梁4片、钢箱梁9条,正努力在春节前完成导行路建设,为年后快速建设创造条件。

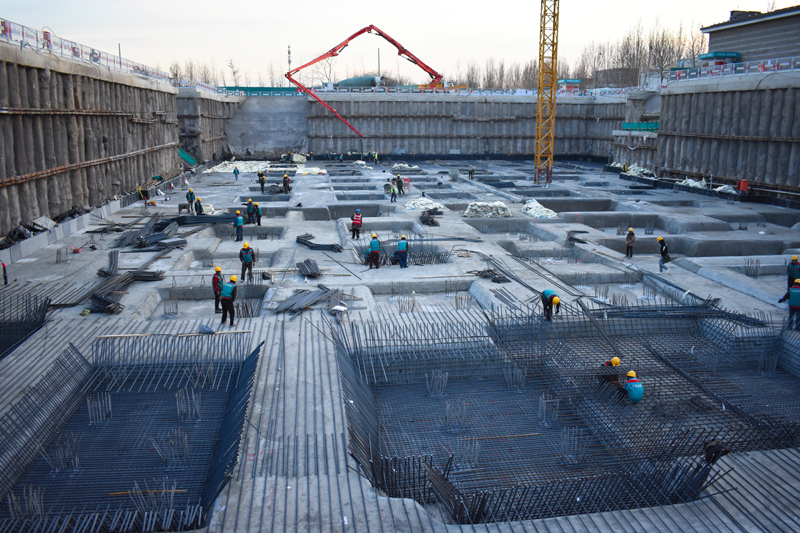

作为第一批创建全国文物保护利用示范区北京市唯一获批项目,三山五园艺术中心项目是创建三山五园文物保护利用示范区的重要组成部分,也是北京市首个非遗址类地下艺术博物馆。项目部以贯彻落实海淀区“两新两高”战略部署、助力海淀区全国科技创新中心核心区建设为目标任务,努力克服24.75米的基坑开挖深度、紧邻地铁16号线施工、地质条件复杂等困难,稳步推进工程进展,当前正全面进行土护降施工向主体结构施工的转换,为明年8月完成结构封顶创造有利工期条件。

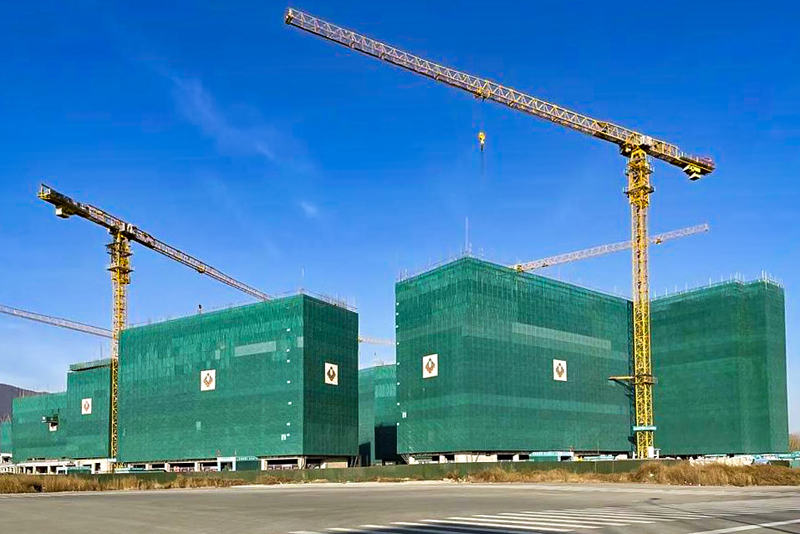

海淀区四季青镇杏石路口1号装修改造项目作为中关村论坛永久会址配套工程的前期工程,还承担了土木部不断主动探索城市更新发展新业态,开拓新业务板块的重任。自9月中旬进场以来,项目全面形成攻坚态势,完成1.97万平方米主楼原装饰面拆除、结构加固施工,300余名建设者正在进行机电安装及装饰装修施工,向着12月底提前完工的目标努力。
翠湖科技园区3-2-6005地块北京通用人工智能创新园项目承担了打造国家人工智能发展新高地、建设世界人工智能基础创新和产业集聚发展的标杆和典范的重任,项目部奋力推动土护降工程的建设任务,排定推进计划和阶段性目标,24小时不间断施工,全速推进基坑开挖、土钉墙、冠梁等施工。
与此同时,翠湖国际人才社区项目完成除马道区域外土方、CFG桩、抗浮锚杆等施工,正在进行筏板基础、地下主体结构施工等施工;国家海洋环境预报中心业务附属综合楼建设项目二次结构全部完成,正在进行幕墙、机电等安装工程施工;海淀区西北旺镇4-1-016(E-1)地块集体租赁住房项目各栋号主体结构全部完成,正在进行二次结构施工;苏家坨镇集体租赁住房项目6栋单体主体结构封顶,700余名建设者全力冲刺年底12栋单体全部封顶目标。
这些重点项目刻苦攻坚是土木部众多施工项目稳健、快速、坚决冲刺年度目标任务的缩影。至11月底,土木部海淀区域工程完成产值9.8亿元。当前,各项目努力克服疫情影响,既加快工程进展,不断提速,冲刺全年指标,又提前谋划明年各项工作节点任务目标,谋划部署市场开拓,为区域市场增长及“十四五”重点项目储备打下良好基础。
