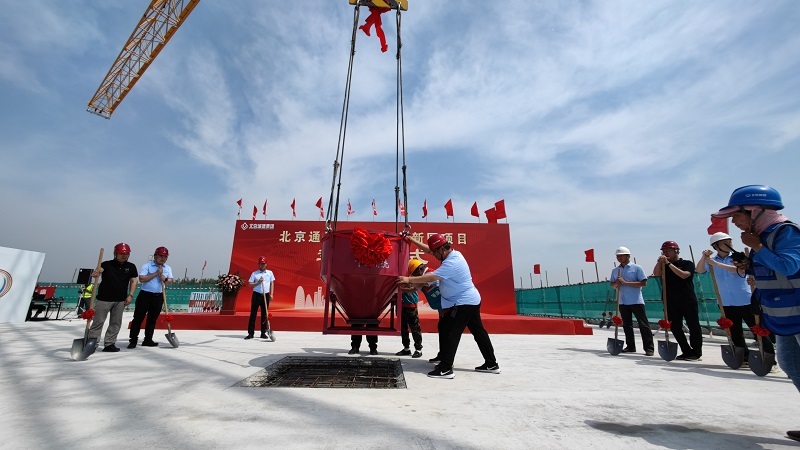

5月24日,随着最后一方混凝土浇筑完成,全球超大规模智能算力云平台及配套设施——北京通用人工智能创新园项目主体结构提前7天封顶。项目现已转入二次结构、内外装修等施工,预计今年年底完工。
自2022年8月25日首段筏板基础浇筑以来,土木部项目团队锚定目标、科学组织、精心施工,继用时85天实现1#科研楼首栋单体结构封顶后,又用时50天完成2#-6#科研楼地下结构施工,全面冲出正负零,整体进入地上主体结构施工阶段。在不到一年的时间里,项目完成了主体结构6.6万立方米混凝土、8639吨钢筋等施工任务,实现全面封顶,展现了城建速度。
在工程如期优质履约的同时,项目积极创先争优,已顺利通过北京市建筑结构长城杯和北京市绿色安全文明样板工地验收。
