6月30日,在全体建设者的共同努力下,土木部承建的安定循环经济园区项目顺利实现具备点火发电条件的节点目标,全面进入设备调试和验收阶段。

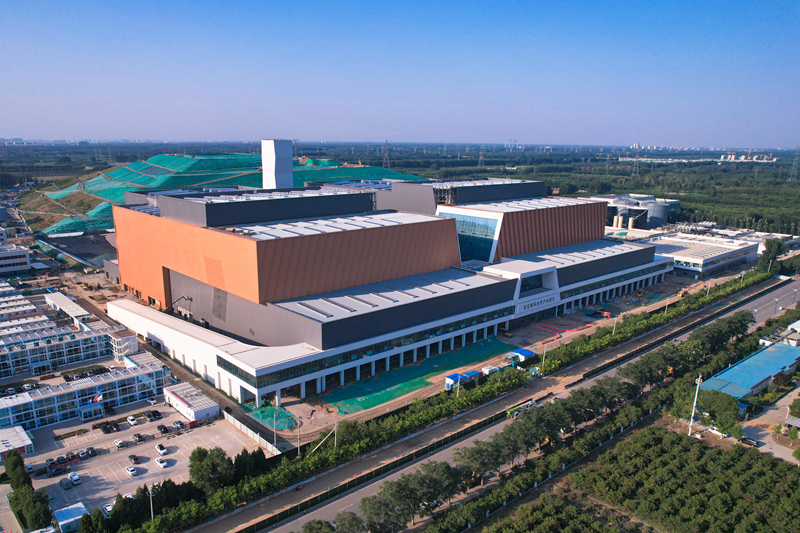

安定循环经济园区项目是全国规模前三、北京市最大的生活垃圾焚烧处理项目,项目占地30.84万平方米,建筑面积约14.67万平方米,项目投用后将成为北京市生态环境产业的新地标、新亮点、新中心。
作为一个全新领域,项目团队面临众多前所未有的新挑战,特别是垃圾焚烧发电工艺步骤多、流程复杂。项目部针对不同的合同标段、不同的建筑单体、不同的工艺流程进行区域目标层层分解,逐级落实标段和区域间纵向和横向管理责任,合力推进工程建设。
建设过程中,项目团队不断刷新同类市政公用工程建设的新速度,48天完成土方挖运和混凝土灌注桩的施工,317天实现近14万平方米的钢筋混凝土主体结构封顶,历时533天、提前28天实现了6台锅炉全部烘炉点火的既定施工生产目标……截至目前,已完成各类工艺设备780多台套、锅炉压力管道近15万延米、电力高低压柜830余台、电力电缆12万延米、二次线缆37万延米、热控电缆115万延米、桥架2.4万延米,3台45MW汽轮发电机组于6月10日组装安装完成,全部工业设备具备单机调试和综合联调条件。
